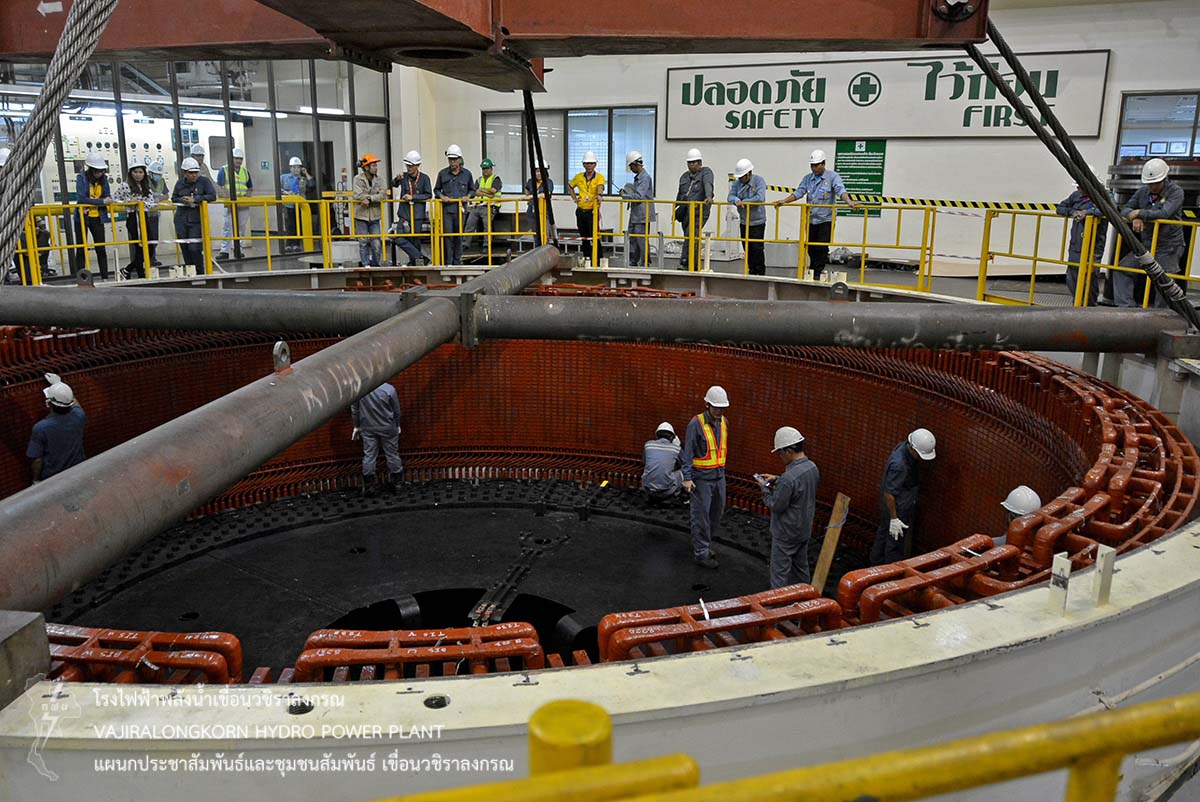

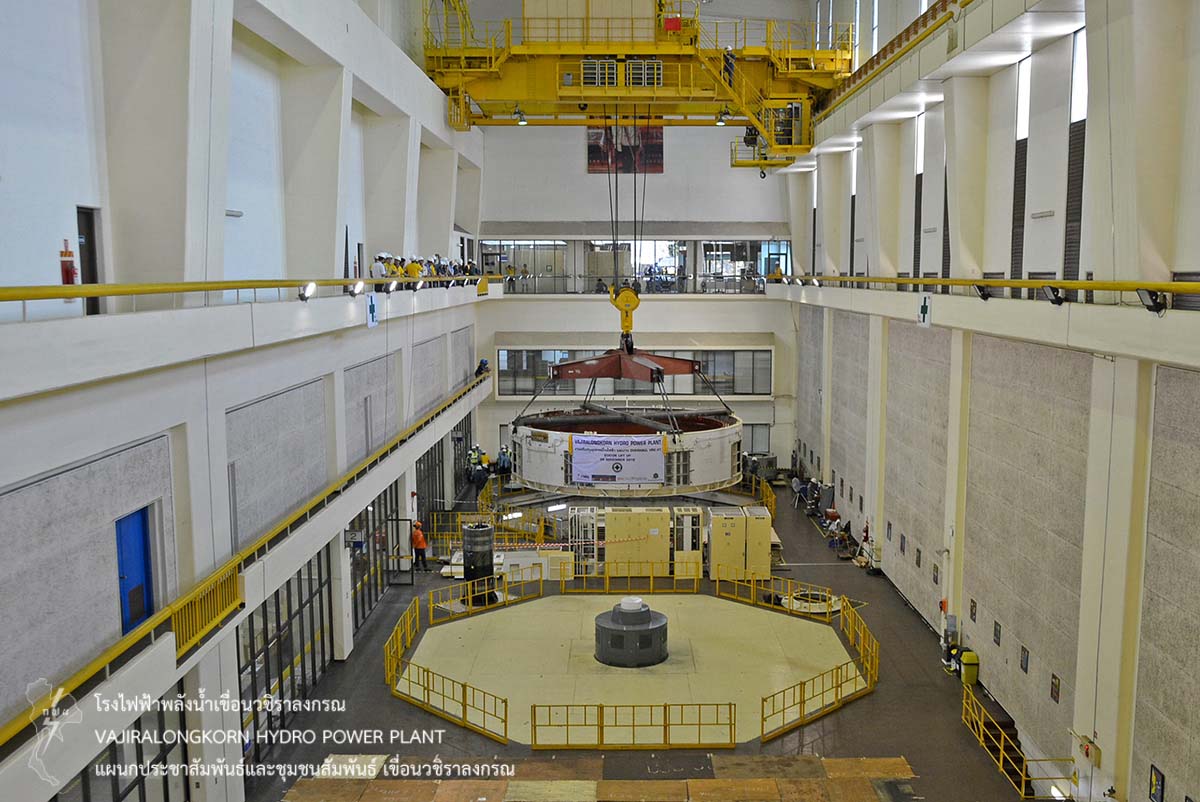

          เมื่อวันที่ 26 พฤศจิกายน 2561 เวลา 09.09 น. โรงไฟฟ้าพลังน้ำเขื่อนวชิราลงกรณ ปฏิบัติงานปรับปรุงอุปกรณ์โรงไฟฟ้าและยกสเตเตอร์ขึ้นจากฐานเครื่องกำเนิดไฟฟ้า หน่วยที่ 1 (STATOR LIFT UP VRK-H1) โดยมีนายนภฤทธิ์ ผดุงศรี ผู้ช่วยผู้อำนวยการเขื่อนวชิราลงกรณ 1 (ช.อขว.-1.) นายธนสาร ฐานะวุฑฒ์ ผู้ช่วยผู้อำนวยการเขื่อนวชิราลงกรณ 2 (ช.อขว.-2.) นายอภิรักษ์ ทองโต วิศวกรระดับ 11 พร้อมด้วยผู้ปฏิบัติงานเขื่อนวชิราลงกรณเข้าเยี่ยมชมการปฏิบัติงานยกสเตเตอร์ขึ้นจากฐานเครื่องกำเนิดไฟฟ้า หน่วยที่ 1 ณ อาคารโรงไฟฟ้าเขื่อนวชิราลงกรณ เพื่อเป็นการเริ่มดำเนินงาน Overhaul VRK-H1 ระหว่างวันที่ 14 พฤศจิกายน 2561- 23 ธันวาคม 2561 รวม 40 วัน และงานปรับปรุงอุปกรณ์โรงไฟฟ้า VRK-H1 ที่มีแผนงานดำเนินงานระหว่างวันที่ 14 พฤศจิกายน 2561 - 12 พฤษภาคม 2562 รวม 186 วัน
